Как спланировать IT-проект: гайд для основателя 2026

Главные тезисы
• Закладывайте 10–15% бюджета разработки на планирование. По отчёту Standish Group CHAOS 2020 полностью успешны лишь около 31% IT-проектов, а среди причин провалов годами лидируют плохо сформулированные требования.
• Хороший план — это стопка артефактов, а не презентация. PRD, карта пользовательских историй, вайрфреймы, кликабельный прототип, объём MVP, реестр рисков и оценка-диапазон — всё в письменном виде, всё в версиях, всё согласовано.
• Ошибку в требованиях дешевле всего поймать на бумаге. По исследованию NASA 2004 года та же ошибка в разработке стоит в 7–16 раз дороже, чем на этапе требований, а в эксплуатации — в 29–1500 раз. На вайрфрейме её исправление почти бесплатно.
• MVP — это максимум проверенных гипотез, а не «урезанная v1». Запускайте минимальный срез, который подтвердит или опровергнет самое рискованное предположение; всё остальное — в v1.1.
• Сколько длится планирование. У нас весь путь от идеи до договора занимает 3–6 недель с ИИ-инструментами (у команд без них — 4–8 недель), discovery типичного MVP — 2–3 недели (без ИИ — 2–4 недели). Интервью и согласования не ускоряются, поэтому календарь сжимается меньше, чем часы.
Обновлено в ноябре 2026: свежие данные Standish CHAOS, PMI, NASA, CISQ и CB Insights, сроки с ИИ-инструментами и рядом рынок, раздел про ТЗ по ГОСТ 34.602-2020 и 152-ФЗ, четыре схемы.
Почему Фора Софт написала этот гайд по планированию IT-проектов
Фора Софт с 2005 года сдала 250+ проектов, и фазу discovery мы прошли в каждом из них. Гайд ниже отражает то, что реально работает для основателей: что мы делаем в первый день работы с новым клиентом, в каком порядке, с какими артефактами и по какой стоимости. Это наш рабочий чек-лист.
Несколько проектов, на которых основан этот опыт. BrainCert — платформа онлайн-обучения, которую мы развиваем больше десяти лет: в 2024 году её выручка составила $3 млн (+58% за год), у неё 100 000+ клиентов и 500 млн+ минут живых занятий. AppyBee прошла путь от вайрфреймов до системы для 800+ фитнес-центров (с 2017 года); владельцы говорят о росте удержания клиентов на 20%. VALT — платформа видеозаписи для 770+ организаций в США и 50 000+ пользователей, от медицинского образования до полиции; каждый крайний случай по комплаенсу мы разобрали ещё на этапе планирования, до первой строки боевого кода.
За этими результатами стоит дисциплина на этапе планирования. Если хотите сразу применить её к своему проекту, посмотрите нашу услугу по планированию и аналитике продукта: структурированный discovery и кликабельный прототип за 3–6 недель с ИИ-инструментами (у команд без них — 4–8 недель), со старшим продуктовым стратегом и архитектором решений.
Есть идея IT-продукта, но непонятно, как её оценить по объёму?
Позвоните или напишите нам — старший стратег Фора Софт разберёт вашу идею, набросает объём MVP и честно скажет, сколько займёт разработка с ИИ-инструментами и без них.
Почему IT-проекты проваливаются — и почему планирование решает большую часть этих проблем
Цифры неприятные. По отчёту Standish Group CHAOS 2020 полностью успешны (в срок, в бюджет и в обещанном объёме) лишь около 31% IT-проектов, ещё примерно 50% выходят за сроки, бюджет или объём, около 19% отменяют. Чем крупнее проект, тем выше риск. Исследование McKinsey и Оксфорда 2012 года добавляет: крупные IT-проекты в среднем превышают бюджет на 45%, сроки на 7% и приносят на 56% меньше ценности, чем планировалось. Свежий срез дала CB Insights (2026): из 431 закрывшегося венчурного стартапа (причины удалось установить для 385) у 70% кончились деньги, у 43% продукт плохо попал в рынок.
Когда ищут корневую причину, ответ обычно один: требования. По исследованию PMI Pulse of the Profession 2013 года, неточное управление требованиями стало главной причиной провала в 47% неуспешных проектов. Поэтому требования — самый сильный рычаг, который есть у основателя.
Цена ошибки растёт по ходу проекта. В исследовании NASA 2004 года исправление ошибки в требованиях на этапе требований принято за 1: на проектировании оно стоит 3–8, в разработке 7–16, на интеграции и тестах 21–78, в эксплуатации от 29 до 1500 единиц. Масштаб потерь показывает CISQ: по его оценке, плохое качество ПО обошлось экономике США в 2022 году примерно в $2,41 трлн, а технический долг вырос примерно до $1,52 трлн. Поэтому деньги, вложенные в планирование, окупаются лучше всего остального в проекте.
Берите более тяжёлое планирование, если: бюджет разработки выше 5–6 млн ₽; продукт обрабатывает персональные данные россиян (по 152-ФЗ с 30 мая 2025 года штраф за утечку данных 1–10 тыс. человек — от 3 до 5 млн ₽) или медицинские и платёжные данные (HIPAA, GDPR, PCI DSS); есть 3+ группы стейкхолдеров; проект зависит от интеграции, которую вы раньше не делали.
Дуга планирования — от наброска на салфетке до согласованного MVP
Полная дуга планирования выглядит одинаково, стоит проект 3,7 млн ₽ или 37 млн ₽ — меняется только глубина каждого шага. Ниже — как мы выстраиваем её в Фора Софт, с типичными временными рамками для работы с основателями.
Как мы считаем сроки с ИИ-инструментами. Ускорение зависит от типа работы: А — шаблонный код (−60–80% часов), Б — продуктовая логика, дизайн и аналитика (−40–60%), В — тяжёлая инженерия вроде WebRTC и ML (−15–30%), Г — то, что не зависит от скорости кода: интервью, согласования, ревью сторов, юристы (0%). Планирование — это в основном Б и Г, поэтому часы на него у нас сокращаются примерно на 35%, а календарь — примерно на четверть. Публичные исследования расходятся, наши коэффициенты — по проектам Фора Софт.
| Этап | Срок, Фора Софт с ИИ | Рынок без ИИ | Ключевой артефакт | Кто согласует |
|---|---|---|---|---|
| 1. Идея и предварительный объём | 3–6 дней | 3–7 дней | Однострочник, формулировка проблемы, бюджетный коридор | Основатель |
| 2. Discovery | 2–3 недели | 2–4 недели | Интервью с пользователями, конкурентный анализ, техническая реализуемость | Основатель + техлид |
| 3. Требования | 4–8 рабочих дней | 1–2 недели | PRD, карта пользовательских историй, матрица MoSCoW | Основатель + PM |
| 4. Вайрфреймы и прототип | 8–12 рабочих дней | 2–3 недели | Кликабельный прототип, схемы пользовательских потоков | Основатель + ведущий дизайнер |
| 5. Архитектура и оценка | 4–8 рабочих дней | 1–2 недели | Архитектура, контракты API, оценка-диапазон | Основатель + архитектор |
| 6. Коммерческое предложение | 3–5 дней | 3–5 дней | Этапы, дорожная карта, состав команды, договор | Основатель + руководители подрядчика |
Как считали: часы без ИИ × коэффициент по типу работы (А −70%, Б −50%, В −22%, Г 0%); этапы планирования — смесь Б 70% и Г 30%, экономия часов ≈ 35%; календарь сокращён на 35% × 0,75 ≈ 26% и округлён вверх; коммерческое предложение — согласования (тип Г), не сокращается; калибровка Фора Софт от ноября 2026 года (версия 2026-11-07).
Итого: 3–6 недель с ИИ-инструментами (у команд без них — 4–8 недель), около 10–15% бюджета будущей разработки. Это сроки для типичного MVP: этапы 3–5 частично идут параллельно, поэтому итог меньше суммы строк, а регулируемым и корпоративным продуктам нужно больше времени. Если кто-то предлагает пропустить этапы 2–4, чтобы «быстрее начать кодить», вам продают будущую доработку.

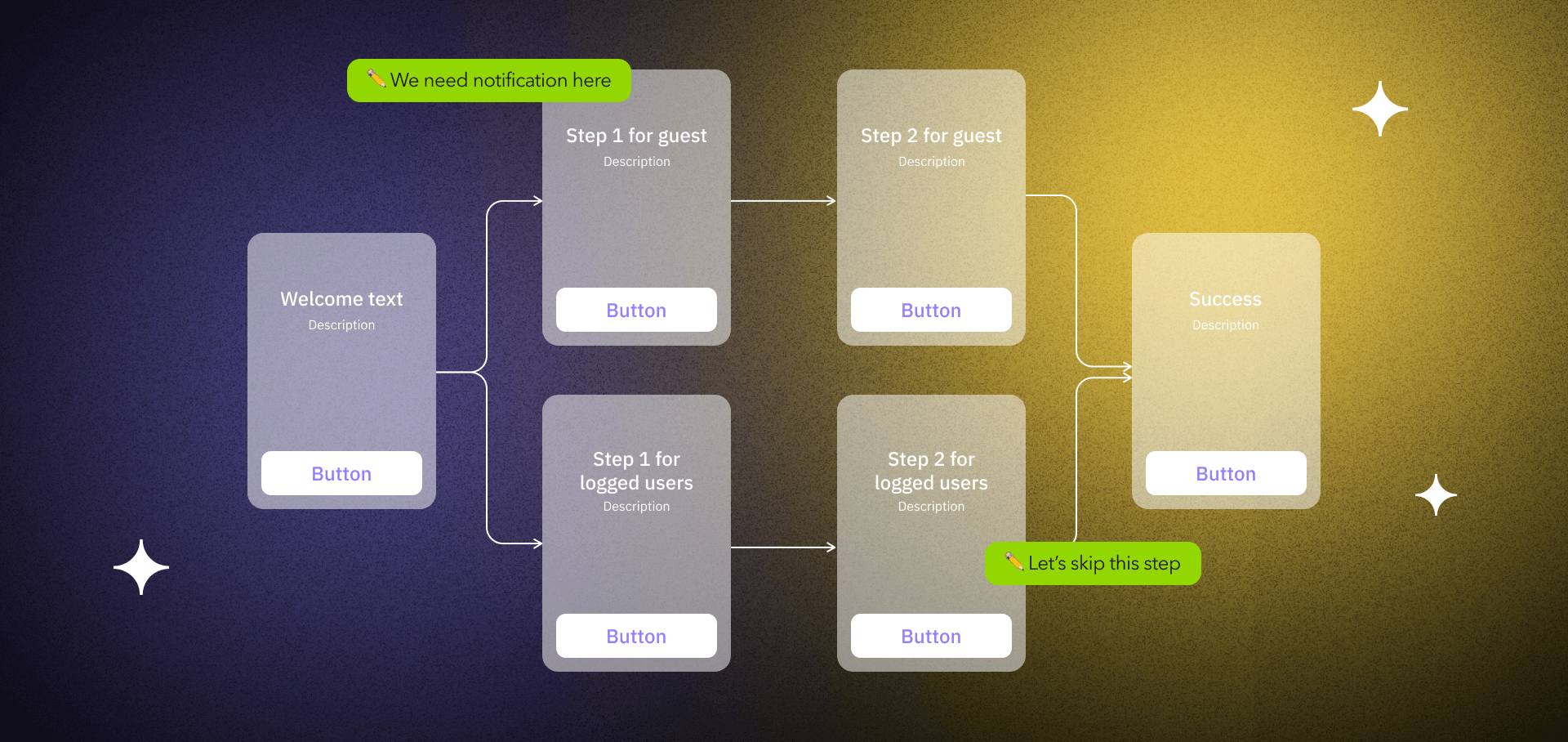

Рисунок 1. Шесть этапов планирования: что получаем на каждом и сколько он длится у Фора Софт с ИИ-инструментами и у команд без них.
Discovery — самые рентабельные две недели в проекте
Discovery — это этап, на котором туманное «Uber для X» превращается в проработанный продукт. Он входит в 10–15% бюджета на планирование и регулярно экономит в 3–5 раз больше за счёт предотвращённой доработки. Пропускать его — самая частая ошибка основателей, которые уже обжигались на прошлом подрядчике. Этапы, артефакты, часы и проверку 152-ФЗ мы подробно разобрали в руководстве по project discovery.
Что происходит во время discovery
1. Интервью со стейкхолдерами. По 30–60 минут с каждым: основатель, 3–5 целевых пользователей, любой отраслевой эксперт (медицина, право, финансы), любой операционный владелец, который будет вести продукт изо дня в день. На выходе — сведённая карта болей.
2. Конкурентный скан. Топ 5–7 прямых конкурентов плюс 2–3 смежных продукта, разобранные по функциям, ценам, пробелам и жалобам в отзывах. На выходе: матрица паритета функций и список «так не делать».
3. Техническая реализуемость. Архитектор решений проверяет идею на прочность реальными ограничениями: доступность API, стоимость интеграций, предположения о масштабе, нагрузка комплаенса. На выходе — одностраничная заметка о рисках.
4. Оценка возможностей. Реалистичные цифры по размеру рынка, ценообразованию, модели выручки, юнит-экономике. Мы опираемся на публичные бенчмарки, где это возможно — распределения по рынкам собраны в нашем гайде по выручке приложений.
5. Поиск скрытых требований. Негативные сценарии, обработка ошибок, регуляторные требования (152-ФЗ, GDPR, HIPAA, WCAG 2.2), допущения по масштабируемости, i18n/локализация, аналитика, потоки поддержки. Около 30% требований, которые мы в итоге пишем, рождаются именно на этом этапе.
Берите выделенный спринт discovery, если: вы раньше не делали IT-продуктов или ваш прошлый продукт вышел с опозданием, потому что «объём всё время менялся». Discovery — инструмент, который лечит это в корне.
PRD, пользовательские истории и искусство писать хорошие требования
Требования — это то, на чём проекты живут или умирают. Основной артефакт — Product Requirements Document (PRD): единый источник правды, в котором фиксируются проблема, аудитория, объём, функции, критерии приёмки, ограничения, метрики успеха и явно вынесенные не-цели. Современные PRD лёгкие (10–30 страниц, не 150) и версионируются в том же инструменте, которым команда пользуется ежедневно (Notion, Confluence, Linear docs).
PRD или ТЗ по ГОСТ? В России госзаказчики и крупные компании часто просят техническое задание по ГОСТ 34.602-2020. Он действует с 1 января 2022 года и заменил версию 1989 года; изменения в такое ТЗ вносят только дополнением, которое согласуют так же, как само ТЗ. Стартапу этот формат обычно тяжёл: лёгкий PRD с критериями приёмки быстрее и лучше живёт в итерациях. Если ТЗ по ГОСТ всё же нужно (тендер, госзаказчик), мы собираем его из того же PRD. Требования к скорости, безопасности и надёжности, которые чаще всего забывают, собраны в чек-листе нефункциональных требований.
Пользовательские истории, по которым разработчик действительно может строить
Стандартный шаблон по-прежнему работает: «Как [конкретный пользователь], я хочу [действие], чтобы [результат]». Часть, которую основатели почти всегда пропускают, — критерии приёмки, наблюдаемые проверки, которые говорят, что история сделана.
STORY: Guest checkout for the storefront As a first-time visitor I want to check out without creating an account So that I can buy quickly and decide later whether to register ACCEPTANCE CRITERIA: - [ ] User can complete a purchase with email + shipping only (no password) - [ ] After payment, user sees a one-click "Save my info" CTA - [ ] If user abandons at payment, email is captured for recovery flow - [ ] Order is linkable to a created account later via email match - [ ] Feature can be toggled off per-store via a feature flag - [ ] Analytics event "guest_checkout_completed" fires with order_id OUT OF SCOPE: - Guest wishlists (v1.1) - Guest order tracking dashboard (v1.1)
MoSCoW — рамка приоритизации, о которой основатели забывают
MoSCoW делит каждое требование на Must, Should, Could и Won’t. Критичный пункт — «Won’t»: он фиксирует функции, которые вы осознанно решили не делать, чтобы разговор не возвращался к ним посреди спринта. У здорового MVP примерно 60% Must, 20% Should, 15% Could и явный список Won’t.
Расползание объёма (scope creep), главный убийца сроков, — это просто то, что происходит, когда ваш список Must растёт посреди сборки без соответствующего расширения бюджета или сроков. Заморозьте список после планирования; пропускайте каждую новую идею через формальный change-control. Подробнее о том, что происходит, когда оценка начинает плыть, — в нашем гайде почему оценки разработчиков промахиваются.

Рисунок 2. Как делится объём здорового MVP по MoSCoW: 60% Must, 20% Should, 15% Could и письменный список Won’t.
Вайрфреймы, макеты и прототипы — для чего нужен каждый
Эти три слова часто путают. А не следовало бы. Каждый отвечает на свой вопрос, делается с разной скоростью и используется на разной фазе.
| Артефакт | Детализация | Вопрос, на который отвечает | Типичный инструмент |
|---|---|---|---|
| Вайрфрейм | Низкая (серые блоки) | Где на экране что лежит? | Figma, Whimsical, Miro |
| Макет | Высокая (финальная графика) | Как это будет выглядеть в готовом виде? | Figma, Pixso, Penpot |
| Кликабельный прототип | Низкая или высокая | Имеет ли поток смысл? Справятся ли пользователи? | Figma Prototype, Framer, ProtoPie |
| Дизайн-система | Готовая к production | Как это масштабируется до v2, v3, v4? | Figma Library, Storybook |
Наш гайд по вайрфреймам в разработке ПО разбирает компромиссы подробно; короткая версия — кликабельный прототип, даже низкодетализированный, — самый ценный артефакт всей фазы планирования. Он ловит дизайн-проблемы там, где их исправление почти бесплатно, и снимает 80% будущих запросов на изменения вида «стойте, я думал, это работает иначе».
Нужен кликабельный прототип до того, как взять обязательства по сборке?
Фора Софт проводит прототипные спринты со старшим продуктовым дизайнером: 8–12 рабочих дней с ИИ-инструментами (у команд без них — 2–3 недели). Обычный результат — 20–40 экранов и кликабельный поток, проверенный на пользователях.
Объём MVP — что включать и что отрезать
Определение имеет значение. Исходная формулировка Эрика Риса — «версия нового продукта, которая позволяет команде собрать максимум проверенных знаний о клиентах при минимуме усилий» — это та, за которую стоит держаться. MVP — не дешёвая v1, это обучающий инструмент. Если он не способен подтвердить или опровергнуть основную гипотезу — это не MVP, как бы мало он ни стоил.
Три коридора MVP и что в них входит
Lean MVP: 6–8 недель с ИИ-инструментами (у команд без них — 8–12 недель). Одна платформа (веб или мобильная), базовая аутентификация, 3–5 ключевых сценариев, одна-две сторонние интеграции, минимальная админка, без AI, без регулируемых функций. Цель — «могут ли пользователи пройти сценарий целиком», а не «тянет ли это миллион».
Validated MVP: 11–16 недель с ИИ-инструментами (у команд без них — 16–24 недели). Две платформы (адаптивный веб + iOS или Android), управление пользователями, 2–4 интеграции, лёгкая аналитика, базовая админ-панель, поток онбординга. Достаточная поверхность, чтобы запустить настоящую бету на 100–1000 пользователей.
Scale-ready MVP: 17–24 недели с ИИ-инструментами (у команд без них — 24–36 недель). Полный веб + нативная мобильная разработка, ролевой доступ, мультитенантная архитектура, каркас под комплаенс (152-ФЗ, GDPR или HIPAA), реальная аналитика, платежи, админ-инструменты, локализованный контент. Это то, что мы строили для продуктов вроде AppyBee и Vodeo перед их платным запуском.
Мы работаем с ИИ-инструментами: шаблонный код, тесты и черновики спецификаций пишутся быстрее, поэтому часы и бюджет на сопоставимый объём у нас ниже, чем у команд без них, и эту разницу получает клиент. Выбрать коридор и нарезать первую версию помогает планирование MVP: разбор конкурентов, ядро функций и план первого релиза.
Как считали: веб-сервис — смесь типов А/Б/В/Г 50/35/10/5 (экономия часов ≈ 55%), веб плюс мобильное — 40/40/10/10 (≈ 50%); календарь сокращается на экономию часов × 0,75; приёмка, ревью сторов и комплаенс-аудит (1–3 недели, тип Г) не сокращаются; калибровка Фора Софт версии 2026-11-07.

Рисунок 4. Три коридора MVP: что входит в каждый и сколько длится разработка у Фора Софт с ИИ-инструментами и у команд без них.
Берите Lean MVP, если: вы всё ещё проверяете, будет ли кто-то платить вообще. Берите Scale-ready MVP только если у вас уже есть платящий клиент, которому в день один нужен конкретный SLA.
Оценка — почему любая честная оценка — это диапазон
Любой, кто называет вам одно число до завершения планирования, либо обманывает, либо вот-вот потеряет деньги. Оценки — это распределения вероятностей, а не точки. Профессионально называть оценку как доверительный интервал (P50/P90), который сужается по мере прохождения планирования.
Числа ниже — условный пример одного проекта, а не наша смета. На этапе предварительного объёма (до discovery): диапазон порядка ±100%. Пример: «от 3 до 20 млн ₽». Что-то более узкое — иллюзия точности.
После discovery: ±50%. Пример: «от 6 до 15 млн ₽». На этом этапе мы понимаем форму работы и основные риски.
После вайрфреймов + техспецификации: ±20–30%. Пример: «от 8 до 13 млн ₽, плюс резерв 10–20%». Здесь уже подписывается настоящий контракт.
В разработке, по факту первых спринтов: около ±10%. Как пройти этот путь в смете шаг за шагом, мы разобрали в гайде как составить точную и обоснованную смету на разработку.

Рисунок 3. Как сужается оценка: от ±100% до discovery до ±10% в разработке. Договор имеет смысл подписывать после прототипа и ТЗ.
Для оценки на уровне отдельных историй внутри сборки большинство Agile-команд используют относительные story points (числа Фибоначчи 1, 2, 3, 5, 8, 13) или размеры маек (XS/S/M/L/XL) с калибровкой по Planning Poker. Абсолютные оценки в часах для отдельных историй почти всегда ошибочны; относительные оценки в среднем верны и сходятся к корректной скорости за 2–3 спринта.
Agile, Waterfall или гибрид — выбирайте по ограничениям
Лучший процесс — тот, что соответствует тому, насколько вы уверены в объёме.
Waterfall уместен, когда требования действительно зафиксированы (регулируемые медицинские устройства, аэрокосмическая отрасль, встраиваемая прошивка, миграции инфраструктуры) и стоимость поздних изменений катастрофична. Полноценный waterfall-проект требует 20–40% всех усилий на планирование. Для большинства потребительского и B2B-софта это перебор.
Agile (Scrum, Kanban, ShapeUp) — стандарт для новых продуктов. Он предполагает, что вы учитесь по ходу, и встраивает это обучение в 1–2-недельные циклы. Планирование непрерывное: тяжёлый discovery на старте, затем лёгкое планирование внутри каждого спринта, пока проект идёт. 85% проектов, которые выпускает Фора Софт, используют ту или иную разновидность Agile.
Гибрид (зафиксированная архитектура с гибкой надстройкой) подходит, когда часть системы действительно жёстко зафиксирована — железо, сертифицированный бэкенд, юридически предписанный процесс, — а UX сверху должен эволюционировать. Планируйте фиксированную часть по waterfall, остальное ведите по Agile.
Пять рисков, убивающих IT-проекты — и митигации на этапе планирования
1. Расползание объёма (scope creep). Самый частый убийца. Митигация: заморозить объём MVP после планирования, использовать MoSCoW и пропускать каждый запрос на изменение через формальную записку об изменении с оценкой стоимости и сроков. Наш гайд что делать, если ожидания расходятся с реальностью описывает типичные сценарии провалов.
2. Размытые требования. У каждой истории должны быть критерии приёмки и один владелец; каждое требование должно прослеживаться до пользовательской потребности. Одно это устраняет около половины риска доработок.
3. Слишком оптимистичные оценки. Используйте 3-точечный PERT или размеры маек с явными доверительными интервалами; добавляйте 10–20% резерва на всё новое. Подкладывайте подушку на кривую обучения, если технология незнакома.
4. Единичные точки отказа. Проблема «автобусного фактора» — всё знает один человек. Митигация: парное программирование, документация в письменном виде и обязательный 30-минутный еженедельный слот обмена знаниями. У хорошего подрядчика это уже встроено.
5. Отложенное тестирование. «Протестируем в конце» — классический убийца. Тестирование начинается на этапе вайрфреймов (проверка адекватности потока), идёт через юнит-тесты в сборке и включает юзабилити-тестирование прототипа. Развёрнутая версия — в разборе как мы тестируем на каждом этапе разработки.
Как выбрать правильного партнёра — красные и зелёные флаги
Хороший партнёр по планированию стоит того, чтобы платить. Вот как отличить одного от другого за 45-минутный звонок с продавцом.
Красные флаги
1. Фиксированная цена до discovery. Они либо не понимают риска, либо занижают цену, чтобы выиграть сделку, и потом перевыставят счёт через change-orders.
2. «Мы умеем всё». Зрелый подрядчик отказывается от части проектов, потому что видит объём, который не сделает хорошо. Универсальная компетентность — это маркетинговый питч, а не способность.
3. Никакой фазы discovery в предложении. Если они называют цену сборки без плана на проработку объёма — они планируют учиться за ваш счёт.
4. Нет портфолио или поимённых референсов. Кейсы должны быть конкретными и проверяемыми: реальные клиенты, реальные метрики, реальные результаты. Универсальное «NDA запрещает называть имена» на каждом проекте — это сигнал.
5. Отсутствующие строки в оценке. Нет бюджета на тестирование, нет discovery, нет DevOps, нет резерва — вы за это заплатите позже, просто в исходной цене этого не будет.
Зелёные флаги
Хороший партнёр задаёт неудобные вопросы до того, как что-то пообещать, спорит с плохими идеями, может показать детальные технические спецификации с прошлых проектов, на первом звонке называет трёх референсных клиентов и явно расписывает тестирование, DevOps, discovery и резерв отдельными строками. А ещё он добровольно подсвечивает риски, о которых вы не думали, и честно говорит, где у него слабые места.
Модели сотрудничества — in-house, агентство, выделенная команда или фрилансер
Фрилансер. На 30–50% дешевле агентства на одной задаче, быстрее всех запускается, нулевые накладные расходы. Цена: вы становитесь project-менеджером, «автобусный фактор» равен единице, последующая поддержка на вас. Правильный выбор для хорошо проработанной функции или спайка на 2–3 недели.
Агентство (фиксированный объём). Полная команда, гарантированная сдача, формальный контракт. Подходит, когда нужно 5+ специалистов под проработанную сборку и вы не ищете долгосрочного партнёрства. Цена: премия 30–60% к прямой инженерной стоимости.
Выделенная команда (наша самая частая модель). Долгосрочное продолжение вашей команды — разработчики, тестировщики, дизайнер, PM — которое ведёт продукт месяцами или годами. Вы сохраняете IP, ритуалы и скорость; подрядчик берёт на себя найм, онбординг и управление производительностью. Цена: сопоставима со средним агентством, быстрее итерации, меньше текучка. Так работает наша выделенная команда разработчиков.
Staff augmentation. Добавление 1–3 специалистов в существующую in-house команду. Хорошо, когда у вас есть руководство, но не хватает мощности; плохо, когда нужна end-to-end ответственность.
In-house. Долгосрочные, глубокоэкспертные продукты со стабильным финансированием. Медленно нанимать, дорого масштабировать, лучшие результаты — когда продукт и есть компания.
Сравнение моделей сотрудничества с одного взгляда
| Модель | Время запуска | Сигнал по цене | Владение | Подходит для |
|---|---|---|---|---|
| Фрилансер | Дни | Дешевле всех в час | Вы — PM | Точечные спайки, узкие навыки |
| Агентство с фикс-объёмом | 2–4 недели | Премия | На стороне подрядчика | Разовые проработанные сборки |
| Выделенная команда | 1–3 недели | Средняя премия | Общее | Долгие продукты, MVP-to-scale |
| Staff augmentation | 1–2 недели | По головам | Полностью ваше | Дыры в мощностях зрелой команды |
| In-house | 3–6 месяцев | Самая дорогая с учётом всех расходов | Полностью ваше | Ключевая компетенция, длинный горизонт |
Как ИИ-инструменты меняют фазу планирования
ИИ-инструменты заметно сжимают фазу планирования, но неравномерно. По нашим коэффициентам часы на планирование сокращаются примерно на 35%: это в основном продуктовая работа типа Б (−50%) и согласования типа Г (0%), а календарь сжимается примерно на четверть. Откуда экономия:
1. Черновики PRD. Notion AI, ChatPRD и универсальные модели превращают заметки исследований, транскрипты и наброски в структурированный черновик PRD за часы, а не дни. Для данных, которые нельзя передавать за рубеж по 152-ФЗ, подходят российские модели вроде GigaChat и YandexGPT. Черновик всё равно редактирует человек, зато разговор начинается с версии 2.
2. Синтез исследований. ИИ кластеризует 20 транскриптов пользовательских интервью по темам за минуты. Аналитик всё ещё валидирует кластеризацию, но рутина чтения и разметки сокращается на порядок.
3. Конкурентный анализ. Агент может пройти 20 сайтов конкурентов, собрать ценообразование, матрицы функций и темы отзывов и за ночь вернуть структурированное сравнение. Аналитик валидирует; рутина исчезает.
4. Первый прогон вайрфреймов. Вайрфреймы, сгенерированные ИИ по текстовому описанию или скриншоту теперь годятся как стартовая точка. Ожидайте, что переделаете 60–70% из них, но вы редактируете, а не изобретаете.
5. Стресс-тест оценок. Оценка с помощью ИИ может проверить распределение story points против исторической скорости похожих проектов, отлавливая оптимистичные выбросы до того, как они попадут в коммерческое предложение.
Что не изменилось: суждения о смысле — какая пользовательская потребность реальна, какая функция отвлекает, какой риск критичен — по-прежнему требуют человека с экспертной глубиной. ИИ — усилитель, а не замена старшему продуктовому стратегу.
Пример — как 4-недельный спринт планирования предотвращает доработку на 4,5–6,7 млн ₽
Ситуация. Это типичный сценарий из нашей практики, детали обобщены. Основатель приходит с одностраничной идеей сервиса записи к врачу с видеоконсультациями и трёхстрочной офертой конкурента: «соберём за 10 недель за 7 млн ₽, фикс-цена». Другое агентство предлагает 12 млн ₽ за 16 недель. Основатель склоняется к более дешёвому варианту.
4-недельный спринт планирования. Команда проводит интервью со стейкхолдерами: с основателем, тремя потенциальными клиниками и одним специалистом по комплаенсу HIPAA. Конкурентный анализ выявляет 14 функций у лидеров рынка и 9 функций, которые активно убирались, потому что ими никто не пользовался. Техническая проверка реализуемости выделяет две критичные интеграции (Stripe для депозитов, Twilio для SMS-напоминаний) и один реальный риск (HIPAA-уровень аудит-логов, которого в предложении на 7 млн ₽ не было). Кликабельный прототип прогоняют через пять пользователей; два потока переделывают целиком.
Результат. Планирование стоит около 1,6 млн ₽. Оценка разработки после плана — 10 млн ₽ ± 20% по ставкам рынка без ИИ и 18 недель у команды без ИИ-инструментов (с ними — около 13 недель), с требованиями к медицинским данным, заложенными в основу, и чистым объёмом MVP. Дешёвое предложение за 7 млн ₽ привело бы к продукту, который не проходит требования и который пришлось бы переделывать за 4,5–6,7 млн ₽, — консервативная оценка по нашим проектам доработки.
Если ваш продукт — телемедицина, путь клинического видео от согласия пациента до запуска разобран в курсе «Телемедицина: клиническое видео от согласия до запуска». Есть и реальный пример в нашем портфолио: кейс CirrusMED, практика прямой первичной помощи, лицензированная в 48+ штатах США, с безлимитными видеоконсультациями в браузере.
Поймает ли 4-недельный спринт планирования то, что упустили другие подрядчики?
Мы ведём такие спринты со старшим продуктовым стратегом и архитектором решений. Рутину — синтез интервью, черновики PRD, конкурентный анализ — берут на себя ИИ-инструменты, поэтому спринт у нас короче, чем у команд без них.
Фреймворк решений — планирование IT-проекта в пяти вопросах
В1. У вас есть письменный однострочник с описанием проблемы, целевого пользователя и основной гипотезы? Если нет — остановитесь и напишите его до общения с любым подрядчиком. Это сэкономит 2–3 недели недопонимания.
В2. Пытался ли кто-то извне вашей команды разнести идею в пух и прах? Пригласите скептика в discovery. Основатели, которые не могут назвать свои три главных риска, вот-вот оплатят чужое обучение.
В3. Сформулирован ли ваш MVP как гипотеза, а не как список функций? «Если мы построим X, пользователи сделают Y за Z дней» — если так сформулировать не получается, у вас не MVP, у вас вишлист.
В4. Вы посчитали стоимость всего стека, а не только сборки? Тестирование (обычно 20–30% сборки), DevOps (~10%), планирование вместе с discovery (~10–15%), резерв (~10–20%), последующая поддержка (~15–20% в год от сборки). Если что-то из этого упущено — проект на 11 млн ₽ превращается в 18 млн ₽.
В5. Есть ли план того, что произойдёт после запуска MVP? Запланированные v1.1 и v1.2 заставляют честно подходить к объёму MVP — легче оставить функцию за бортом, когда вы точно знаете, когда именно она появится.
Пять ловушек планирования, которых стоит избегать
1. «Мы и так знаем, что нужно пользователям». Нет, не знаете. Даже если вы правы по сути, вы неправы на краях. Проведите discovery всё равно — он слишком хорошо окупается, чтобы его пропускать.
2. Замораживать план на первой оценке. Ранние числа имеют точность порядка; планирование должно сужать их данными, а не фиксировать. Основатели, которые требуют одно число вперёд, получают либо ложь, либо «запас на всё».
3. Путать MVP и v1. Каждая функция, которую вы добавляете в MVP, потому что «пользователи будут её ожидать», — это ставка на то, что без неё пользователи не стерпят. Половина таких ставок проиграна. Выпускайте меньше, учитесь быстрее; см. наш гайд как сократить расходы, не жертвуя качеством — там дисциплинированная версия.
4. Гнаться за самой дешёвой ценой. Цена на 40% ниже рынка либо означает непонимание задачи, либо вернётся к вам налогом на change-orders. Сравнивайте предложения по паритету объёма, а не по ярлыку с ценой.
5. Не планировать пост-запуск. Сроки уходят, когда никто не разметил, что будет после дня выпуска. Аналитика, поток поддержки, дежурства, бюджет на платный трафик, частота апдейтов — всё это нужно отдельными строками в плане. Без них продукт выходит, и ничего не происходит. См. наши заметки о том, что делать, если сроки начинают срываться.
KPI — как измерить качество планирования
KPI качества. Отклонение оценки (факт против плана по времени сборки, цель ±20%), выход дефектов (баги, найденные после запуска, на 1000 строк кода, цель < 0,5), доля переоткрытий (истории, переоткрытые после согласования, цель < 10%). Они говорят, насколько план соответствовал реальности.
KPI бизнеса. Время до первого клиента (недели от запуска MVP до первого платящего пользователя, цель < 8), доля активации (% зарегистрировавшихся, дошедших до момента «ага!», цель > 30%), стоимость одной проверенной гипотезы (расходы планирования + сборки на одну подтверждённую гипотезу). Они говорят, является ли проект на самом деле бизнесом.
KPI процесса. Длительность discovery (цель 2–4 недели), доля планирования в общем бюджете (цель 10–15%), объём change-order на спринт (цель < 2), доля спринтов, закрытых в срок (цель > 80%). Они говорят, насколько хорошо команда исполняет.
Когда тяжёлое планирование НЕ нужно
Интенсивность планирования должна соответствовать риску проекта. Несколько сценариев, в которых обычный совет неверен:
1. Настоящий выбрасываемый прототип. Если цель — просто показать 10-минутное демо инвестору и потом удалить код, напишите полстраницы спецификации и выпустите прототип на Bubble/Retool за неделю. PRD для одноразового прототипа не нужен.
2. Внутренний инструмент дешевле 1,5 млн ₽. Один пользователь, один процесс, известные ограничения. Достаточно полудня на проработку объёма и чёткого чек-листа приёмки.
3. Инкрементальные функции в зрелом продукте. Если платформа, аудитория и дизайн-система устоялись, планирование сжимается до пользовательских историй + критериев приёмки + плана выкатки. Полная дуга discovery — перебор.
Во всех остальных случаях — новые продукты, новые рынки, новые сегменты пользователей, новые регуляторные режимы — описанная выше дисциплина — это самая дешёвая страховка, которую можно купить.
FAQ
Как спланировать IT-проект по шагам?
Шесть шагов: идея и предварительный объём, discovery, требования (PRD, истории, MoSCoW), вайрфреймы и прототип, архитектура и оценка-диапазон, коммерческое предложение. У нас весь путь занимает 3–6 недель с ИИ-инструментами (у команд без них — 4–8 недель) и около 10–15% бюджета разработки.
Нужно ли стартапу ТЗ по ГОСТ?
Обычно нет. ГОСТ 34.602-2020 (действует с 1 января 2022 года) нужен госзаказчикам, в тендерах и крупных компаниях. Стартапу удобнее лёгкий PRD с критериями приёмки; если ТЗ по ГОСТ понадобится, его собирают из того же PRD.
Сколько должно стоить планирование IT-проекта в процентах от общего бюджета?
Закладывайте 10–15% от итоговой стоимости сборки на планирование. На проекте за 11 млн ₽ это 1,1–1,6 млн ₽. Агентства, которые называют цену без строки на планирование, прячут эту стоимость и потом выставляют её обратно через change-orders. Планирование регулярно экономит в 3–5 раз больше за счёт предотвращённой доработки.
Сколько должна занимать фаза discovery?
С ИИ-инструментами у нас — 2–6 недель: простые одноплатформенные продукты — 2–3 недели, средней сложности с несколькими интеграциями — 3–5, регулируемые и корпоративные — 5–6. У команд без ИИ-инструментов — 2–3, 4–6 и 6–8 недель соответственно: интервью и согласования не ускоряются, поэтому разница меньше, чем в разработке.
В чём разница между вайрфреймом и прототипом?
Вайрфрейм — статическая, низкодетализированная схема: серые блоки, показывающие, где что лежит. Прототип интерактивен: его можно кликать, заполнять формы, ходить по нему и тестировать реальный поток. Вайрфреймы отвечают на вопрос «где», прототипы — на вопрос «работает ли это вообще». Для серьёзного проекта нужны оба.
Что должно быть в MVP?
Только функции, нужные для проверки основной гипотезы ценности. Всё остальное — админ-панели, аналитика, экспорт, «приятно бы иметь» — откладывается. У хорошего MVP есть одна-две обязательные пользовательские истории, инфраструктура для наблюдения за реальным поведением и обратная связь к основателю.
Может ли AI написать PRD за меня?
AI может за часы набросать приличную первую версию, если на вход даны хорошие материалы: транскрипты интервью, рыночное исследование и чёткая формулировка проблемы. Дальше всё равно нужен человек — продуктовый стратег — чтобы провалидировать кластеризацию, отловить пропущенные крайние случаи и сделать сложные приоритизационные выборы. Относитесь к AI как к усилителю, а не как к замене.
Когда выбирать Agile, а когда Waterfall?
Используйте Agile для новых продуктов, в которых вы ожидаете учиться по ходу — это почти любой потребительский и B2B-проект. Используйте Waterfall только когда объём действительно зафиксирован, а стоимость поздних изменений катастрофична (регулируемые медицинские устройства, аэрокосмос, встраиваемая прошивка). Гибрид подходит, когда железо или комплаенс жёстко зафиксированы, но UX должен эволюционировать.
Как оценить партнёра по разработке?
Попросите три поимённых референса с опубликованными кейсами, попросите провести вас по артефактам discovery с прошлого клиента, спросите, как они контрактно обращаются с изменениями объёма, и попросите разнесённую оценку, в которой тестирование, DevOps, discovery и резерв — отдельные строки. Размытость в любом из этих четырёх пунктов — красный флаг.
Какой резерв закладывать?
10–20% от бюджета сборки — стандарт. Ближе к 10% для хорошо проработанной инкрементальной работы на зрелом продукте; ближе к 20% для нового продукта, новых интеграций или всего, что касается регулируемых данных. Не соглашайтесь на контракт с нулевым резервом — это просто значит, что подрядчик будет выставлять каждый крайний случай как change-order.
Что почитать дальше
Оценка
Вайрфреймы в разработке ПО: как планирование экономит время и деньги
Почему вайрфреймы предотвращают переделки в разработке ПО: кривая стоимости изменений, инструменты, процесс, KPI и бюджеты для основателей и CTO.
Бюджет
Project Discovery: руководство основателя 2026 — как запустить ИТ-проект без переплат
Как провести project discovery, который реально снижает риски разработки: этапы, артефакты, бюджет, тревожные сигналы и чек-лист от Фора Софт.
Читать дальше
Как заказать разработку ПО в 2026 году: как составить точную и обоснованную смету
Как оценить разработку ПО для клиента: конус неопределённости, 6 методов, модели контрактов, типичные ошибки и 5 вопросов к смете.
Читать дальше
Почему разработчики ошибаются в оценках?
Готовы запустить ИТ-проект, но сомневаетесь в точности оценок? Узнайте, как разработчики оценивают задачи, почему их прогнозы не всегда точны и на что стоит обр
Читать дальше
Гайд для нетехнического фаундера: как нанять партнёра по разработке (2026)
Шаблон RFP, архетипы партнёров, оценочная карта, обязательные пункты контракта. Честный гайд 2026 для нетехнических фаундеров по найму студии.
Готовы спланировать IT-проект, который сдастся в срок и в бюджет?
Грамотно проведённая фаза планирования — не накладные расходы, а самая дешёвая страховка, которую вы когда-либо купите против отраслевой статистики: по Standish CHAOS 2020 около 69% проектов выходят за рамки или отменяются. Десять-пятнадцать процентов бюджета проекта, вложенные на старте в discovery, требования, вайрфреймы и кликабельный прототип, окупаются в три-пять раз за счёт предотвращённых доработок и тупиков.
Приёмы не меняются: структурированный discovery, письменный PRD, карта пользовательских историй с критериями приёмки, кликабельный прототип, объём, упорядоченный по MoSCoW, оценка-диапазон, поимённая команда и процесс заморозки с change-control. ИИ-инструменты делают каждый из этих шагов быстрее и дешевле, чем раньше, но не делают их необязательными. Если вы хотите партнёра, который относится к планированию как к самой высокорентабельной работе в проекте, — это то, что делала Фора Софт на 250+ проектах и продолжает делать.
Превратим вашу идею в готовый к запуску план.
Звонок со старшим стратегом Фора Софт — вы получите проработанный контур MVP, реалистичный диапазон бюджета и приоритизированный список рисков, вне зависимости от того, начнёте ли вы работать с нами.
